Zamjena opreme za sinhronizaciju u prvom mjesecu remonta i revizije u „Hidroelektranama na Drini“

Kada je riječ o aktivnostima Službe elektroodržavanja, u prvom mjesecu remonta i revizije u „Hidroelektranama na Drini“, završena je većina redovnih godišnjih poslova vezanih za generator 2, kao i dio poslova u 400 kV postrojenju koji su vršeni u periodima isključenja elektrane sa prenosne mreže.
Nekoliko godina unazad, planski se postepeno vrši zamjena pojedinih dijelova stare i dotrajale elektroenergetske opreme i pojedinih pomoćnih pogona.
U toku su radovi na zamjeni opreme za sinhronizaciju sva tri generatora na mreži (automatskih sinhronizatora), a do kraja ovogodišnjeg remonta planirana je i zamjena dijela opreme u sistemu besprekidnog napajanja (ugradnja četiri nova invertora sa statičkim preklopkama).
Namjena automatskih sinhronizatora je obavljanje procesa sinhronizacije generatora na mrežni napon i njegovo priključenje na mrežu kada se steknu uslovi djelovanjem na odgovarajući generatorski prekidač. Pri tome, razlika napona i frekvencije generatora i mreže mora biti mala, uz zanemarljivu faznu razliku u trenutku uključenja prekidača. Da bi se ovo postiglo, uređaj upravlja naponom i frekvencijom generatora tako što zadaje komande regulatoru napona i turbinskom regulatoru, sa ciljem da uskladi napone i frekvenciju generatora sa mrežom i dovede proces sinhronizacije do povoljnog trenutka za uključenje prekidača.
Stari uređaji su u radu preko 35 godina i održavanje je postalo otežano zbog nemogućnosti nabavke rezervnih dijelova za opremu, koja je uglavnom izbačena iz proizvodnih programa proizvođača.
Ugradnjom nove opreme povećaće se pouzdanost u radu, a primjenom savremenih tehnologija ujedno će se i unaprijediti sistem u pogledu boljih mogućnosti dijagnostike i praćenja procesa rada ovih sistema.

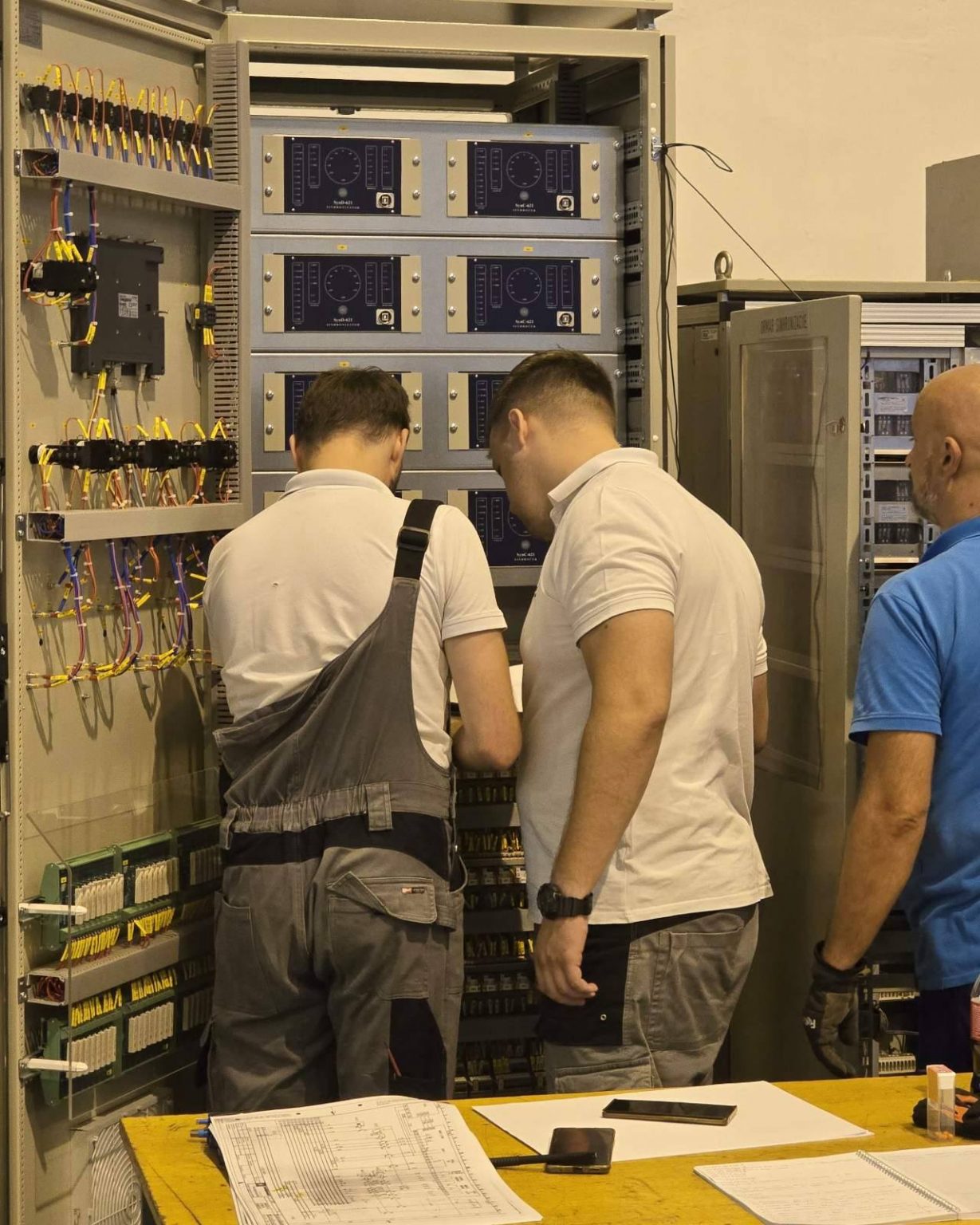

Zamjenu opreme za sinhronizaciju vrše inženjeri Elektrotehničkog instituta „Nikola Tesla“ iz Beograda, uz podršku inženjera i radnika iz Službe elektroodržavanja. Proces zamjene je složeniji jer se sinhronizatori za sva tri generatora nalaze u jednom ormaru, a agregati idu u planski remont jedan po jedan, tako da će do potpune zamjene djelimično biti aktivna i stara i nova oprema.
Radovi na remontu i reviziji postrojenja počeli su 01.07.2025. godine, a planirano je da budu završeni krajem septembra. Zahvaljujući angažmanu inženjera Elektrotehničkog instituta „Nikola Tesla“ iz Beograda, te predanošću i odgovornošću zaposlenih u HE Višegrad, poslovi u prvom mjesecu remonta izvršavaju se uspješno i teku predviđenom dinamikom.
